2.2 技术安全保证措施
序号
关键点
技术安全措施
技术安
全指标
1
安全应急措施
1、施工中突然断电
施工中突然断电时,应立即按下急停按钮,切断主控回路,以防止突然来电发生意外;然后与地面有关人员联络,判明断电原因,确定是否立即返回烟筒内搭设的平台上。若短时间停电,待接到来电通知后,松开急停按钮,再继续作业。
2
卷扬机
1.卷扬机基座应平稳牢固;卷扬机应搭设防护工作棚,其操作位置应有良好视野。
2.卷扬机的旋转方向应和控制器上标明的方向一致。
3.卷扬机制动操纵杆在 操纵范围内不得触及地面或其他障碍物。
4.卷扬机卷筒与导向滑轮中心线应对正。卷筒轴心线与导向滑轮轴心 线的距离:对平卷筒不应小于卷筒长度的20倍;对有槽卷筒不应小于卷筒长度的 15倍。
5.钢丝绳应从卷筒下方卷入;卷筒上的钢丝绳应排列整齐,工作时 少应保留5圈; 外层的钢丝绳应低于卷筒突缘一根钢丝绳的直径。
6.卷扬机工作前应 行试车,检查其是否固定牢固;防护设施、电气绝缘、离合器、制动装置、保险棘轮、导向滑轮、索具等完全合格后方可使用。
7.地锚引出线应与受力方向一致。地锚坑在引出线露出地面的位置,其前面及两侧在2m的范围内不应有沟、洞、地下管道或地下电缆等。地锚埋设后应进行详细检查,试吊时应指定专人看守。
8.卷扬机工作时应遵守下列规定:
1)严禁向滑轮上套钢丝绳。
2)严禁在滑轮或卷筒附近用手扶行走的钢丝绳。
3)任何人不得跨越正在行走的钢丝绳以及在各导向滑轮的内侧逗留或通过。
4)重物被长时间悬吊时,应用棘爪支柱。
3. 卷扬机运转中如发现下列情况必须立即停机检修:
1)电气设备漏电。
2)控制器的接触点发生电弧或烧坏。
3)电动机及传动部分有异常声响。
4)电压突然下降。
5)防护设备松动或脱落。
6) 制动器失灵或不灵活。
7)牵引钢丝绳发生故障。
10. 卷扬机操作:
1)操作时上下联系通畅。
2)必须有专职信号员,操作工和信号工各担职责。
2.3高空安装及拆除操作安全规定
= 1 \* GB2 ⑴施工人员必须系好安全带,戴好安全帽,同时系牢安全帽的下额扣,戴好防护镜及相关劳动安全防护用品。
= 2 \* GB2 ⑵搭拆施工脚手架要严格按方案实施,并经技术负责人、安全员、监理工程师验收和监控。
= 3 \* GB2 ⑶起重人员要遵守“十不吊”原则,指挥人员要口令清晰,指挥正确,操作人员要集中精力认真操作,听从指挥。
= 4 \* GB2 ⑷要遵循由上至下的拆除程序,严禁违规操作。
= 5 \* GB2 ⑸施工脚手架上严禁动火。脚手架上每人应配置1个2kg干粉灭火器。
= 6 \* GB2 ⑹保证上下联系畅通,地面清理垃圾和高空拆除应协调交错,烟囱内清理杂物时,应停止一切高处拆除工作。
= 7 \* GB2 ⑺拆除人员一律要系牢保险带,应同时使用双保险。
= 8 \* GB2 ⑻操作平台面应进行全封闭以防落物;砖块在完全被凿除离位时,应有控制坠落方向措施。
⑼拆除操作人员,应按时轮换,不得进行疲劳施工,禁止夜间施工。
⑽下雨天禁止施工,超过6级风以上禁止施工。
2.4动火安全操作规定
本工程中的需要动火处仅为施工烟囱砼壁拆除后钢筋切割(气割)用,施工人员应有相应的资格证书,且施工时需注意以下几点安全措施:
= 1 \* GB2 ⑴烟囱底部及操作平台清除易燃易爆物品,必要时进行阻燃物品隔离覆盖;
= 2 \* GB2 ⑵在易燃易爆气体或液体的扩散区域动火时,应取得有关部门的检试许可;
= 3 \* GB2 ⑶丙烷发生器必须设有防止回火的安全装置、保险链,球式浮桶断面积的60%-70%;
⑷丙烷发生器的零件和管路接头不得采用紫铜制作。不得放置在电线的正下方。与氧气瓶不得同放一处。与易燃、易爆物品的明火的距离不得少于10m,检验漏气应用肥皂水,严禁明火;
⑸氧气瓶、氧气表和割焊工具上严禁沾染油脂;
⑹氧气瓶应有防震胶圈,旋紧安全阀,避免碰撞和剧烈、震动,防止暴晒;
⑺氧气瓶、丙烷器胶管和防回火安全装置冻结时,应用热水或蒸气加热解冻,严禁用火烘烤;
⑻点火时,枪口不得对人。正在燃烧的焊枪不得放在工件或地面上。带有丙烷和氧气时,不准放在金属容器内,以防气体逸出,发生燃烧事故;
⑼工作完毕,应将氧气瓶气阀关好,拧上安全罩,将丙烷发生器按规定收拾好,检查场地并确认无着火危险时,方准离开。
2.5施工临时用电安全管理
⑴施工现场的电器设备设施有有效的安全管理制度,现场电线电气设施有有专业电工经常检查整理,发现问题立即解决。
⑵施工临时用电严格执行建设部颁发“JGJ46-2005”规定,一律采用三相五线制,使用安全配电箱。配电箱要求“五防一通”,即防火、防水、防露、防雨、防水、防动物,通风良好,保持干燥,门向外开配锁。
⑶配电箱设备总开关,同时做到一机一闸一漏电保护器。
⑷照明与动力用电分开,插座上标明设备使用名称。
⑸电缆线与及支线架空或埋地,架空敷设采用绝缘子,不直接绑扎在金属构架上,严禁用金属裸线绑扎。
⑹移动电箱内动力与照明分箱设置
⑺凡是触及或接近带电体的地方,均采取决缘体保护以及安全距离等措施。
⑻电力线和设备选型按 标准限定安全载流量
⑼所有电气设备和金属外壳具有良好的接地和接零保护,所有的临时电源和移动电具装置的二级漏电保护开关
⑽其它安全保证措施
1)施工现场严禁使用花线,塑料胶质做拖线箱的电源线,严禁使用木制的拖线箱、板及民用塑壳拖线板;
2)配电箱是符合规范要求的标准电箱,配电箱电气装置做到一机一闸一漏电保护;
3)开关箱的电源线长并不大于30m并与控制固定式用电设备的水平距离不超过3米;
4)所有配电箱、开关箱都编号,箱内电气完好匹配;
5)工作接地的电阻值不大于4Ω;
6)保护零线每一重复接地装置的接地电阻不大于10Ω,电工定期检测,做好原始记录。
第三节 应急预案及事故预警监测
1、应急预案
1.1、内容及目的
针对华能国际南通电厂一期烟囱拆除工程中施工特点,为高空作业、施工作业难度大,可能发生触电、易发生高空坠落、机械伤害、物体打击,以及特种设备可能发生的安全事故等,为了正确、迅速、有效、有条不紊地开展应急救援工作, 限度地减少企业人员伤亡和财产损失,真正贯彻落实“安全 ,预防为主,综合治理”的安全生产方针,并及时、科学、合理的处置各种突发事故,特根据国务院《安全生产法》,制定本预案。
1.2、适用范围
项目部施工现场所发生的各类突发事故的应急准备和响应。
1.3、术语和定义
现场急救:指应用急救知识和 简单的急救技术进行现场初级救生, 限度稳定伤病员的伤情、病情,减少并发症,维持伤病员 基本的生命体征,如;呼吸、脉搏、血压等。
1.4、职责
1)项目经理对本应急预案负领导责任。
2)安全员负责督促检查各施工单位对本应急预案的落实情况。
3)项目部办公室负责施工生产场所范围内对本应急预案的落实。
4)其它职能人员根据职责分工,协助落实本应急预案。
1.5、各类事故(危险) 发生原因分析
1)直接接触电击:人体触及正常运行的带电体时发生的电击。
2)间接接触电击:当电气设备发生故障(例如:绝缘损坏,造成设备外壳带电),人体触及意外带电体所发生的电击。
3)动火时由于防护不当或违章作业发生火灾、爆炸。
4)气体泄漏引起的连锁反应。
5)高处作业由于防护不当或违章作业发生高处坠落。
6)脚手架未按规范搭设。
7)物件堆放过高。
8)建、构筑物老化未加固及未按规范施工。
9)无证驾驶、违章操作。
10)安全装置失灵。
11)防护、保险、信号等装置缺乏或有缺陷。
12)防护不当。
13)操作错误,忽视安全,忽视警告。
14)观察、了望不够。
15)垂直交叉作业或多层作业地面无防护棚。
16)高空抛物。
17)冒险进入拆除危险区域。
18)有害气体吸入,如煤气、一氧化碳等。
19)夏季由于防暑降温工作未做好而引起工作人员或作业人员高温中暑。
1.6、应急区域范围确定
1)施工现场发生各类事故以外任何绝缘区域为应急区域范围。
2)对各类事故所能波及工地(围档)外引起人员伤亡或财产损失的,需要当地政府协调,属政府职能,在各类事故发生后及时通报政府相关部门确定应急区域范围。
1.7、应急准备和响应的组织措施
1)成立以项目负责人为组长,其他职能人员经过应急培训演练的应急救援小组,并确保应急小组人员熟知各种危险品及设备的性质及应急处理方法;熟练掌握各种应急救援器材的使用。保持与各小组成员之间的通讯联络畅通,一旦事故报告后,能立即通知应急小组前往处理。救援小组机构主要成员及联系方式。
姓名
职务
联系方式
孟飞
组长(项目经理)
15396710018
张荣
副组长(项目负责人)
13961991925
江国毅
技术员
13962039136
张文红
安全员
18961975766
2)应急领导小组的分工职责
应急救援领导小组组长职责:组织指挥各类事故应急救援工作,决定应急服务机构提供帮助,控制和组织评估事故损失,指导现场停工整顿和复工,组织人员参加事故的调查、分析和处理。
3)通讯联络组职责:负责在 短的时间内与公司领导联络、并拨通120电话,求助专业急救等有关信息反馈和对外信息发布。
4)技术支援组职责:负责制定抢修抢险技术措施,绘制事故现场平面图。
5)现场保卫组职责:负责设置事故现场警戒线,引导救援车辆及人员的进出,保护事故现场和受伤人员财产安全。
6)抢险抢修组职责:负责实施抢修抢险技术措施。
7)医疗救护联络组职责:负责配置救护担架、急救箱等,及时对触电人员进行紧急抢救,协助外部救援机构转送受伤人员至医院,并指定人员护理受伤者。
8)后勤保障组职责:负责配备合格的抢修抢险或应急救援防护用品及专用设备和保障各组人员生活物质的供给。
1.8、应急设施及技术措施
1)基本装备:安全帽、安全带、安全网、绝缘鞋、绝缘手套、防尘口罩、梯子、木板床,适用的救护担架及急救药箱。
2)专用装备:应急灯、报警装置、灭火器、电工工具、消防栓、消防桶、消防斧、水笼头、水管、铁锹、钢丝绳、卡环、千斤顶、吊车、现场值班车、手机和电话等。
3)配电设备事故应急措施:配电设备运行中因短路、过载等故障原因而突然跳闸时,配电当班人员要进行详细检查。检查出是分路断路器跳闸时,应在分路断路器上挂上“禁止合闸”的警示。同时当班班长组织人员对跳闸原因进行查找和处理。
变配电设备出现异常时,应马上对异常设备进行检查、分析。
配电设备运行中因短路导致爆炸,立即切断电源,在可能的情况下尽快将人撤离现场,有条件时拨打“119”、“120”、“110”等电话请求救援,并将情况逐级上报。爆炸停止后立即查看是否有伤亡人员,并进行救助。配电设备运行中因短路导致火灾,立即切断电源,在可能的情况下尽快将人撤离现场,有条件时拨打“119”、“120”、“110”等电话请求救援,并将情况逐级上报。同时,立即组织人员展开扑火工作,火灾停止后立即查看是否有伤亡人员,并进行救助。
4)发生触电时,首先切断电源,触电者伤势不重的(如:神志清醒、四肢发麻、全身无力),让触电者安静休息,请医生前来诊治或送往医院 ;触电者伤势严重的(如:失去知觉、呼吸停止或心跳停止或二者均已停止)应迅速用木板将触电者与大地隔开,解开裤带和领口,进行现场急救(口对口人工呼吸和胸外心脏挤压法)同时通知医生或急救中心进行救治。
5)发生火灾、爆炸事故时,有电源的应首先切断电源,再将伤员和被困者抢救至安全区域,积极组织人员扑救和撤离,同时拨打向消防部门报警,拨打120向急救中心求助。在消防部门到达之前,应选择合适的灭火器设法切断火源,正确有效地隔离易燃易爆危险化学品。若外脚手架上的安全网、竹笆、隔离层着火,应立即组织有关人员在火苗上方拆出隔离带,阻止火势蔓延,减少事故的损失;若火势太大无法扑灭时,应立即组织扑救人员撤退,避免因中毒、坍塌、坠落、触电、物体打击等第二次事故的发生,造成不必要的伤亡。
6)发生人员高处坠落时,首先将伤者救护至安全区域,根据伤者的伤势情况通知急救中心,并立即采取现场急救措施,如伤员流血、应用急救箱的止血带包扎止血,出现骨折应用夹板、竹板、硬纸板等将伤员断骨进行捆绑固定,呼吸停止时,应进行人工呼吸和胸外心脏按摩,同时通知医生或急救中心进行救治, 值勤门卫在大门口迎候救护车辆,运送时要平稳,防止颠簸;如事故严重,应立即上报省指挥部及有关项目部,并启动项目部应急救援预案。
6)发生坍塌事故时,有电源的应首先切断电源,再将伤员和被困者抢救至安全区域,积极组织人员撤离,同时向急救中心求助。
7)发生车辆、机械伤害事故时,有电源的应首先切断电源,再将伤员和被困者抢救至安全区域,积极组织人员撤离,同时向急救中心求助。如伤员流血应用急救药箱的止血带包扎止血;伤员出现骨折应用夹板、竹板、硬纸板等将伤员断骨进行固定;伤员呼吸停止应进行人工呼吸和胸外心脏按摩;伤员肢体分离应用急救药箱的止血带包扎止血,并将分离肢体随同伤员一起送往急救中心再植;值勤门卫在大门口迎候救护车辆,对伤员要平稳运送,防止颠簸,如事故严重,应立即上报省指挥部及有关项目部,并启动项目部应急救援预案。
8)发生物体打击事故时,有电源的应首先切断电源,再将伤员和被困者抢救至安全区域,积极组织人员撤离,同时向急救中心求助。如伤员流血应用急救药箱的止血带包扎止血;伤员出现骨折应用夹板、竹板、硬纸板等将伤员断骨进行固定;伤员呼吸停止应进行人工呼吸和胸外心脏按摩;伤员肢体分离应用急救药箱的止血带包扎止血,并将分离肢体随同伤员一起送往急救中心再植;对伤员要平稳运送,防止颠簸
9)有害气体中毒:当吸入有毒有害气体(如煤气、一氧化碳等)过量,中毒人员半昏迷或深度昏迷时,应立即将中毒人员抢救至通风处进行救治,注意保暖和安静,如有呕吐物应清理,以防阻塞呼吸道,发现中毒人员呼吸衰竭中毒严重时,应立即进行人工呼吸或吸氧,并立即通知急救中心进行抢救。抢救路线:华能路→孩儿巷北路6号→南通市第四/ 人民医院。
急救中心电话:0513-85061061报警电话:110
(应急救援路线图)
2、事故预警监测
监测分为目测,主要是监测作业区域,如作业区域的动火情况、用电情况及烟囱的裂缝、沉降、位移和倾斜。
目测主要由施工班组安排一人进行跟踪观测,观测人员发现烟囱有裂缝、位移等不安全情况发生应立即通知施工作业人员,暂停拆除施工,待确定整改方案后再进行拆除工作,做到及时的控制。
3.1项目部引导职工全员参与到企业的安全管理工作中,职工发现安全隐 患和事故时,个人能够采取措施的应立即采取相应措施,并立即逐级上报;
3.2 项目部应急领导小组接到安全隐患和事故信息后。其成员必须立即到达现场,组织和指挥应急行动;3.3 在本项目部不能处理安全隐患和事故的条件下,项目部必须立即把安全隐患和事故信息上报纸厂突发公共事件应急指挥中心,进入企业应急响应程序。
3.4 项目部上报电厂突发公共事件应急指挥中心的预警报告要做到迅速、准确,报告内容要客观真实,不得主观臆断。
3.5项目部应急领导小组必须主动配合有关项目部对事故进行调查、检测与后果评估工作。项目部在特大事故抢险救灾过程中,项目部应急领导小组要及时介入,认真做好死、伤者家属的安抚、赔偿及其他善后工作,确保社会稳定。
3.6 应急处理工作结束后,项目部应急领导小组要组织相关人员进行分析总结,认真吸取教训,及时进行整改。
3.7 项目部应急领导小组对在处置安全事故中有突出贡献的人员,按照有关规定给予表彰和奖励。对引发安全事故负有重要责任的人员,在处置过程中玩忽职守、贻误时机的人员,按照有关规定给予处分;构成犯罪的,由司法机关依法追究刑事责任。
4.1项目部应急领导小组对按照电厂规定配备应急消防、安全防范等
设备、器材要加强管理和维护,确保器材配置合理有效。4.2 项目部应急领导小组要加强项目部内部应急队伍的建设,组织培
训和演练,提高项目部内部应急队伍的素质。
5.1 项目部要配合单位积极做好事故的善后处置工作,要努力协调资金、物资,做好事故后的人员安置以及灾后重建工作。5.2 对事故中的伤亡人员,项目部要配合单位主动与当地政府、劳动项目部等有关单位协商,严格按 有关规定做出补偿。5.3 发生安全问题后,项目部要积极配合企业和有关项目部,对事故进行调查,根据企业的要求限期将情况报电厂应急指挥中心。
6.1预案启动有下列情形之一的,可启动本预案:6.1.1江苏三里港高空建筑防腐有限公司工程项目部发生一次死亡1人以上 (含1人)或者经济损失10万元以上(含10万元)及一次急性中毒3人以上(含3人)的特别重大生产安全事故时;
6.1.2 当江苏三里港高空建筑防腐有限公司工程项目部发生影响特别恶劣的重大生产安全事故时。
6.2 救援终止
6.2.1 由江苏三里港高空建筑防腐有限公司救援指挥部宣布特大生产安全 事故救援终止。
7、责任追究
对发生特大事故(事件)的有关责任人,根据国务院有关规定处理,对触犯法律的责任人,由司法机关依法追究刑事责任。
第四节 文明施工目标及措施
1、文明施工目标:
达到文明工地标准,现场文明施工管理将按照建设部颁发的《建筑施工安全检查标准》(JGJ59-2011)中有关文明施工的规定、《建设工程项目管理规范》(GB/T50326-2017)的要求和湖南省有关规定组织安全文明施工。
建立文明施工负责制,划分区域,明确管理负责人,实行挂牌制,保持现场清洁整齐。施工现场的临时设施,包括生产、办公、生活用房、仓库、料场以及照明、动力线路,要按施工组织设计来进行。
现场材料按总平面规划分类集中堆放整齐,禁止乱放,并做出标记。不侵占现场通道,并做好安全防护隔离。
施工人员进入现场必须着装整齐,施工人员必须佩带工作卡,按规定的标准正确使用劳动保护用品,不得赤膊,不得穿短裤、裙子、拖鞋、凉鞋、高跟鞋等;
现场使用的机械设备,要按平面固定点存放,遵守机械安全操作规程。经常保持机身周围的环境清洁;
定期搞好场内外卫生,保持场地整洁,道路畅通。使排污水系统正常运行,随时清除建筑垃圾;
做好社区服务工作。工地有专人负责协调与周围居民、所在地居委会、市政交通、环卫等单位的横向关系,定期主动召开会议,听取他们对工程施工的有关意见,保证工程文明施工;
在现场设置定点的垃圾池或垃圾桶,随时随地清理现场垃圾,定期施药除“四害”;
拆除区域周围设立围栏、挂警告牌,派专人监护,严禁无关人员逗留;
施工中确保现场干净整洁,指派专人负责现场环境卫生。围栏出口处设置清洗机具对出场运渣车辆进行冲洗;所有运输车辆用篷布覆盖严密,并装量适中,不得超限运输。
现场不应有长流水、长明灯;
施工区域内,各类材料、废品要按施工平面布置的要求分区整齐堆放;
及时清理拆卸下来的各种构件材料。现场需回收的机具、材料应堆放整齐,并及时清退出场;
现场垃圾应由专人负责清扫,并集中运至业主指定地点,严禁现场乱倒垃圾;现场应设置厕所,并设专人负责清扫,严禁随地大小便;
在现场配备消防专用太平桶、积水桶(池)、黄砂等器材设施,设施周围不得堆放其它物品;
现场使用的机械设备,要按平面固定点存放,遵守机械安全操作规程。
按规定设立并确保职工有符合卫生标准的水喝;
加强员工内部团结和思想政治教育, 主动深入实际为他们排忧解难,多开展有益的文体活动,使每个员工都能在轻松愉快的环境中工作。
考虑拆除过程中噪声对周边办公及生活区的影响,特编制本措施。
尽量将拆除作业中使用大型机械或发出较大噪声工序安排在不影响办公、生活的时间段,具体在工程开工过程后与业主方协商;
定期检查机械设备,保持设备的正常运行,降低机械设备的噪音,对于噪声很大的机械设备,坚决予以更换;
夜间一般不安排机械拆除作业,可进行人工清理等施工,如遇特殊情况,必须安排机械拆除施工时,一定要提前征得监理单位(业主)及政府相关部门同意并发出公告后方能进行作业;
在整个拆除及机械设备运行过程中,严格按照专项施工方案合理进行施工,禁止违章作业;
选择合理、 的施工工艺,控制噪音的发生与发展;
对于无法避免的过大噪音,可进行噪声封闭,以控制噪音的传播;
尽量减少现场存在的噪声源;
合理安排施工工序,尽量避免在中午和夜间进行产生噪音的建筑施工作业。
因为在环境敏感点附近,禁止夜间(22:00—06:00)施工作业和物料运输,防止噪声扰民。
1)、脚手架四周架设2000目安全网(防止拆除物飞溅及扬尘);施工现场四周应连续设置硬质密闭围挡,不留有缺口,底边封闭,不得有泥浆外漏。位于城市主干路段的围挡高度不低于2.5米,城市次干道路段不低于2米,其他路段不低于1.8米,且围挡无乱张贴、乱涂画等现象。破损的围挡应及时更换,确保围挡整洁、美观。严禁使用单层彩钢板、竹笆、彩色编织布、安全网等易变形材料围挡。同时顶部作业面增设湿法作业喷雾降尘措施。
2)、施工现场的围挡上方必须沿围挡加装喷雾系统,每隔2米设置1个高压雾化喷头,施工区域要能形成大量水雾,吸附工地上扬起的粉尘颗粒物;施工期间除雨天外全天开启喷雾系统。喷雾系统参数应满足规定标准。
3)、施工现场配备1台满足规定标准的可移动、风送式喷雾机,适时开启降尘。出渣口搭设安全防护棚,施工作业时用雾炮机降尘。
4)、施工现场所有车辆出口应按规定设置自动冲洗设施,包括冲洗软管、冲洗枪、排水沟、循环用水装置等,必须收集洗车过程中产生的废水和泥浆,确保车辆不带泥上路、净车出场。
5)、在非降雨期间,施工现场必须全天开启喷雾系统降尘,确保施工现场道路保持潮湿状态。
6)、垃圾上方必须采用防尘网覆盖,施工垃圾、生活垃圾应分类存放,并应及时清运出场。施工现场各作业面应做到每天工完场清。
5、监督检查措施
施工人员必须分工按规定配齐劳动保护用品,并持证上岗。
进入施工现场的其他人员必须配戴安全帽,闲杂人员不得出入施工现场;由安全领导小组负责对施工人员进行劳动保护方面的检查,对漏配、缺配劳动保护用品的施工人员,责令补发劳动保护用品;对不按规定配戴劳动用品上岗的人员,进行批评教育,并责令其改正,对累教不改的人员,将采取罚款、停岗等措施予以惩罚。
节 高温施工措施
目前正值盛夏季节,日照强度高,高温天气持续,要切实做好夏季烟囱拆除现场防暑降温工作,保障施工人员的身体健康、不断地改善劳动条件、防止因高温天气引发的工人中暑和其他各类生产安全事故。
1、具体规定
1.1 认真落实防暑降温责任制。
要认真贯彻落实有关抓好建筑工地防暑降温工作的一系列要求,要以对一线施工人员生命和健康高度负责的态度,切实加强对防暑降温工作的组织领导,完善、落实责任制,制定应急预案,狠抓防范措施落实,防止因高温天气引发的工人中暑和各类生产安全事故。
1.2 合理安排作息时间。
密切关注南通地区有关高温天气的气象预报,气象学将日 气温大于或等于35摄氏度定义为“高温日”,连续5天以上“高温日”称作“持续高温”。 严格实行“抓两头、歇中间”的避高温措施,适当调整夏季高温作业劳动和休息制度,减轻劳动强度,严格控制室外作业时间,避免高温时段作业,确保劳动者身体健康和生命安全。原则上,气温超过35℃ ,严禁11:00至 15:00 进行室外作业。
1.3 加强工作中的轮换休息。
在夏季根据施工的工艺过程,尽可能调整劳动组织,采取勤倒班的方式,缩短一次连续作业时间,加强工作中的轮换休息。加强现场巡查,加大防暑降温知识和中暑急救知识宣传,提高全员安全防范意识。
1.4 保证现场饮水供应充足。
现场应供给足够的合乎卫生要求的饮用水、饮料、茶及各种 防暑降温药品 等,有效地防暑降温,避免发生中暑事件。
1.5 落实防暑降温物品。
要切实关心在高温天气下坚持施工的广大一线施工人员,加强对防暑降温知识的宣传,要求施工人员随身携带防暑药物,如: 藿香正气水 、清凉油、风油精等,落实每一位工人的防暑降温物品。
1.6 积极改善建筑工地生产生活环境。
要认真落实建筑施工现场管理规定,积极采取措施,加强通风降温,确保施工人员宿舍、食堂、厕所、等临时设施满足防暑降温需要,并为施工人员提供清凉饮料和常用防暑药品。建筑工地施工现场的宿舍和食堂必须安装电扇,有条件的单位,应在宿舍安装空调。
1.7 切实做好卫生防疫工作。
要切实做好施工现场及生活区的卫生防疫工作,加强对饮用水、食品的卫生管理,严格执行食品卫生制度,避免食品变质引发中毒事件;加强对夏季易发疾病的监控,现场作业人员发生法定传染病、食物中毒时,应及时向有关主管部门报告。
1.8 做好夏季防火工作。
针对夏季炎热、天气干燥,火灾事故易于发生的实际情况,进一步加强预防火灾措施,对配电房、仓库、等易燃场所进行定期检查,发现问题立即处理,同时按规定配备灭火器材。
2、应急预案
2.1 本预案是针对施工中各种不同的紧急情况所制定的 , 保证各种应急资源处于良好的备战状态;而且可以指导应急行动按计划有序进行,防止因行动不力或现场救援工作的混乱而延误事故应急,从而降低人员伤亡和财产损失。施工中的紧急情况是指具有突发性,造成或可能造成较多人员伤亡、较大经济损失的各类建筑工伤事故。
2.2 成立施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作。领导小组由项目经理孟飞负责落实,若经理外出,由现场负责人张荣指挥给予落实。实施救援工作的展开,具体人员安排详见应急预案组织机构。
2.3 当在施工中发生高温的各种紧急症状情况时,接到紧急情况报告后,应立即启动本预案。在 时间分别向项目部应急救援指挥中心、 “ 120” 救护中心求助,并向市安全生产监督局、总工会等相关部门通报情况。紧急情况发生后,还应不间断的向有关领导、部门反馈后续情况。
2.4 在施工中紧急情况发生后,项目部即视情况成立救援现场指挥部,由孟飞担任事故现场组长 ,并成立以下领导小组。
2.4.1 抢险抢修组。夏季施工过程中,因建筑行业在作业时,露天作业环境较多;为保障劳动者的合法权益与生命、财产安全,为作业人员营造一个有保障、舒适的环境,在作业人员发生高温不良反应时,由 李志明组织人员 对事故人员进行转移、与控制,防止周边施工作业现场事故人员的增加。使应急行动具有更强的针对性,提高行动的效率。以免造成巨大的事故损失。
2.4.2 信息联络小组。由张荣负责了解人员伤亡情况和经济损失及紧急情况影响范围,每天组织收集天气温度状况,然后采取必要的防范措施,并对已采取的措施和事态发展情况,及时向上级报告及有关部门的联络。
2.4.3 防保卫组 。对撤离区和安置区内的治安工作,由张文宏担任组长并负责对险情发展状况进行监控,防止影响施工工期,并对各班组人员加强安全教育,以进一步提高安全意识且组织现场管理人员对施工现场进行安全检查,消除安全隐患,以预防恶性事故的发生以及一旦发生事故时如何将事故影响控制在 小范围。2.4.4 医疗救护组 。当事故发生时,由组长孟飞组织组员对伤员进行现场分类和急救处理,负责在 时间对伤员实施有效救护;并及时向医院转送。救护人员的主要职责是:进入事故发生区抢救伤员;指导危害区内人员进行自救、互救活动;集中、清点、输送、收治伤员。根据具体情况,迅速制定应急处理方案并组织实施。2.4.5 后勤保障小组。由江国毅负责组织调集抢险人员、物资设备,督促检查各项抢险救灾措施落实到位。
3、救援物资及工器具的储备
项目部物资的购置由安全员张文宏负责,主要药品及医疗救护器具如下:
3.1 药品:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等。
3.2 救护器具:单架、救护汽车、小型氧气瓶、听筒、病床、毛巾、药用药箱、冷冻柜(冰块)等。
4、施救方法
4.1 轻度患者:现场作业人员出现头昏、乏力、目炫现象时,作业人员应立即停止作业,防止出现二次事故,其他周边作业人员应将症状人员安排到阴凉、通风良好的区域休息,供应其凉水、湿毛巾等。并通知项目部医 务 人员进行观察、诊治。
4.2 严重患者(昏倒、休克、身体严重缺水等):当作业现场出现中暑人员时,作业周边人员应立即通知项 目部,并及时将事故人员转移至阴凉通风区域,观察其症状,以便于医务人员来临时掌握 手医治资料。项目部应根据具体情况,由应急 组长杨长清 决定是否启动防暑降温预 案 。并立即组织救护人员亲临现场对事故人员进行救治。症状严重者,在项目部医疗设备无法救治的情况下,应 时间转移到 近的医院进行观察、治疗。并上报公司。
第二节 防雨、防台风措施
防台风工作事关全体职工生命菜场安全和本工程项目顺利实施,为确保此项工作的落实,特制订本预案。
1、组织指挥
结合工程项目施工现场实际,成立防台风事故应急救援小组,协调和指挥事故应急救援。
组长:孟飞 副组长:张荣
组员:江国毅、张文宏、成开树
防台风领导小组主要职责
1.1、负责贯彻执行上级有关防台风的方针、政策、法令、法规和相关指示, 指挥本项目生产生活的防台风、应急抢险救灾工作。
1.2、明确各施工班组和各部门的职责和任务,做好防台风人员、应急物资的落实。
1.3、指挥、协调各部门,督促、检查、指导各施工班组做好防台风工作;定期总结经验,表彰 。
1.4、在灾情紧急情况下,救援小组有权在其项目部范围内调用所需的物资、设备和人员,灾后组织各方面力量迅速开展重建工作。
1.5、各施工班组成立相应的防台风工作领导小组,开展台风到来前的安全大检查,对各自施工的施工段情况做到心中有数,能及时采取有效措施消除各种隐患;组织制定防台风 灾害的预案并上报项目部领导小组;落实包点、包片人员及抢险对队伍,做到随时能进入状态。
2、具体职责分工
2.1、项目部防台风工作由项目经理、现场负责人总负责。
2.2、项目经理及现场负责人负责防台风小组的日常工作;协调、知道项目部各部门、各施工班组的防台风工作;采购、储备、管理应急抢险物资;督促、指导各施工班组应急抢险队伍的组建和抢险救灾队伍的调度;及时传达上级防台风的有关指令,向上级主管部门上报相关数据以及完成上级部门布置的其他工作。
3、抢险队伍
3.1项目部全体管理人员。
3.2各施工班组抽调8人作为临时抢险队伍。
4、台风前准备工作
台风前检查贯彻“防重于抢”的方针,必须高度重视。
1、台风天往往伴随着大雨大风,所以防台风领导小组要时刻关注天气变化,做好高空作业的安全检查,检查安全带、安全绳绑扎的牢固性,当风力超过6级时,应停止作业,有序安全地撤回到地面安全地带。
2、项目部、各施工班组根据具体情况备足抢险物资和救生器材。
3、项目部防台风领导小组每年组织两次的防台风安全、物资储备、抢险队伍组建的检查、督查工作。
5、预案实施
项目部防台风领导小组及各施工作业班组要密切注意气象动态,在接到上级部门的台风预报时立即做出反应。
防台风工作预案
5.1 台风正在发展,预计有可能影响本地区(发布台风消息第1号通知):
(1)项目部加强值班,密切注意天气预报
(2) 项目部防台风领导小组及时将台风消息通知各施工班组及相关人员,并督促其做好防台风的各项准备工作。
5.2 当台风正向南通市逼近,48小时内将影响本地区(发出警报第2号通知):
(1)项目部防台风领导小组组长、副组长应立即到位,研究部署防台风的各项工作。各施工班组、项目部各部门立即上岗到位,贯彻落实上级的指示精神,按职责分工做好各项准备工作。
(2)项目部、各施工班组责任人要上岗到位,检查落实防范措施和抢险物资的到位情况。
(3)各施工班组及项目部各部门按照职责分工,落实各自防台风的各项准备工作。
5.3 当台风在24小时内可能袭击本地区或者在附近约150公里范围内登陆时(发布台风紧急警报第3号通知):
(1)项目部防台风领导小组组长应坐镇指挥,副组长分工协助指挥工作,领导小组成员、各施工班组的负责人要坚守岗位,并按预案进一步检查各项防御措施落实情况,并处于临战状态,各施工班组应向项目部领导小组汇报落实情况及存在的问题,必须坚持24小时值班。
(2)各施工班组迅速组织人员从危险地区撤离,各抢险队伍随时待命,做好应对台风到来。
4、风已登陆并减为低气压,为不再影响时(发布台风警报解除第4号通知):
(1)防台风领导小组和各部门领导根据实际情况进一步部署由于台风所带来的暴雨影响。
(2)各施工班组检查工程项目,有受损现象应尽快组织修复。修复完毕经项目部安全管理人员检查无问题后,方可恢复拆除工作。
6、责任追究
各部门、各施工班组未正确履行职责、未认真落实上级指令、工作不到位、或者擅离职守、临阵脱逃,造成项目部人员生命财产损失的,严肃追究有关领导和具体人员的责任。
第三节 疫情防控措施
为提高本项目工地的预防和控制传染病能力,减轻、消除传染病的危害保障施工人员的身体健康与生命安全,维护施工现场正常的施工秩序,须制定新型冠状病毒防控方案。
以中国疾病预防控制措施为指导,贯彻执行“预防为先、分级控制、分层管理、及时处置”的工作原则,力求务实、高效、科学、有序地预防和控制新型冠状病毒,做好建筑施工现场防控传染病紧急情况的处置工作, 限度地降低损失和影响,有效、切实维护生命安全和秩序稳定。
(1)宣传和普及传染病防控知识,提高广大施工人员的自我保护意识;
(2)完善传染病报告制度,做到早发现、早报告、早隔离、早治疗;
(3)建立快速反应和应急处理机制,及时采取措施,确保传染病不在本项目建筑工地蔓延。
(4)加强环境卫生整治,动员全体施工人员集中整治环境卫生,消除发病诱因和隐患。对员工宿舍进行大扫除,及时清理脏乱差和卫生死角;
(5)每日进行施工人员身体病況排查,一旦发现发热等疑似症状的人员,立即送往医院诊治,及时对员工所在寝室所用物品进行彻底消毒,发现疫情立即向高新区疫情防控指挥部报告;
(6)严格控制新入场人员,进行登记备案,并对外地进场人员进行健康监测,发现可疑病例,及时送往定点医院,严禁在工地留宿。
(1)预防为主、常抓不懈。宣传普及传染病防控知识,提高全体工人的防意识,加强日常监测,发现病例及时采取有效的预防控制措施,迅速切断传播途径,控制疫情的传播和蔓廷。
(2)规范管理、 领导。严格执行 有关法律法规,对传染病突发事件的预防、疫情报告、控制和救治工作实行依法管理。成立预防传染病工作领导小组,协调与落实建筑工地对传染病的防控工作。
(3)快速反应、运转高效。建立预警和医疗救治快速反应机制,增强应急处理能力。按照“四早"要求,保证发现、报告、隔离、治疗等环节紧密衔接,一旦发现疫情,快速反应,及时准确处置。
项目现场成立以项目经理为 责任人的防疫工作领导小组,负责组织、指挥、协调与落实传染病的防控工作。
(1)宣传与教育
项目现场制作、张贴防护宣传条幅标语,宣传和普及疫情防控知识,提高广大施工人员自我保护意识。项目部落实专人对上级主管部门有关防控传染病的文件、通知、疫情通报等信息及防控传染病的知识向现场所有人员进行宣传教育、充分利用现场黑板报、宣传栏、报纸、电视等新闻媒介,对职工进行宣传、同时做好原始记录。项目部每天公布疫情检査情况,有无新来外省务工人员,有无体温过高人员。
(2)消毒与检查
人员登记管理:项目部要做好花名册,记录所有外出人员所在地、返岗时间、是否与感染人员接触、是否有发热症状等。外省回来人员按防疫指挥部 要求隔离、留观。加强门卫管理,尽量限制人员在一个出入口通行,集中管理排査。每天对进场人员进行排查登记,登记人员姓名、工种、进场时间、进场测温温度等消毒温管理:每天按照说明书,使用84消毒液、酒精等,对生活区办公区、作业区、垃圾雄场(桶)开展两次以上的消毒工作并记录对出入人员严格登记、测量体温,发现异常立即进行隔离并上报高新区防疫指挥部对进出车辆严格登记并进行喷洒消毒,外省车辆严禁驶入工地内部。
(3)联络与上报
疑似病例。有以下三项临床表现,并具有任何一项流行病学史的患者:
1)临床表现:发热;
2)流行病学史:发病前14天内有*市旅行史或居住史;
3)发病前14天内曾接触过来自**的发热伴有呼吸道症状的患者有聚集性发病或与确诊病例有流行病学关联。
在 时间内向上级主管部门及辖区疫情防控指挥部报告。
(4)物资储备
对于药品、防护用品、消毒用品储备数量是否满足日常所需,并提供储备清单及每日消耗清单。(如:口置、感温仪、防护服、护目镜、消毒液、雨衣等)。
(1)做好宣传教育工作。组织人员进行卫生大扫除、印发宣传资料及宣传传染病的防控知识。
(2)加强疾病检查工作。
每天由施工班组长做好工人的检查,突出以班组为单位的询问制,通过摸、二看、三问、四查的方式,细致地观察每一个工人的情绪与身体状况,有可疑病症,立即上报项目部。
(3)保持寝室空气流通。开窗通风,保证室内空气畅通。
(4)做好防范措施,每个寝室配备体温计,84消毒液,口置等物品。
(5)加强工人个人卫生教育。教育工人饭前便后以及班后一定要洗手,注意个人卫生,使用肥皂和流动水洗手,不喝生水。
(6)启动应急预案。如发现工人发热特别是伴有咳軟、咽喉疼肩等,迅速隔离,立即带到正规卫生院 诊。
(7)实行日报告和零报告制度。完善传染病报告,做到早发现、早报告、早隔离、早治疗。
当工地出现“传染病”疫情预警时,立即启动应急处置方案,在 时间采取如下措施:
(1)在 时间内向上级主管部门及辖区疫情防控指挥部报告。
(2)对一般发热等病人的处理:
1)出现发热咳嗽咽痛等症状,应及时 医,不得带病上班。发热病人退热两天后,且无反复,项目部应对其隔离14天无异常,オ能回岗。
2)在规定时间内向上级主管部门疫情防控指挥部报告发热人数,并对病人作眼踪了解。
(3)对可疑病例的处理:
1)发热病人经医院认为有传染病疑似病例嫌疑的工地要立即报告上级主管部门及高新区疫情防控指挥部。对在工地发现的病人,要在 时间进行隔离观察并报告指挥部医疗救治组诊治。
2)工地要对可疑病人所在寝室或活动场所进行彻底消毒对与可疑病人密切接触的人员进行隔离观察。
3)可疑病人在医院接受治疗时,禁止任何人员前往探望。
4)工地应根据可疑病人活动的范围,在相应的范围内调整施工计划和安排。
(4)对传染病人的处理
若“疑似病人”被医院正式确诊为传染病患者,工地要立即向上级报告并采取一切有效措施,迅速控制传染源,切断传染途径,保护易感人群,具体要求是:
1)封锁疫点。立即封锁患者所在寝室及班组,等待卫生部门和高新区疫情防控指挥部的处理意见。
2)疫点消毒。对工地所有场所进行彻底消毒,消毒必须严格按标准操作,消毒结束后进行通风换气。
3)疫情调查。工地应配合高新区疫情防控指挥部进行流行病学调查。对传染病人到过的场所、接触过的人员,进行随访,并采取必要的隔离观察措施
(5)根据相关规定,出现因疫情原因需要部分或全部停工,按上级主管部门疫情防控指挥部 決定执行。
工地现场适当安排经费用于传染病疫情的宣传及防控工作,确保处理事件的快速反应能力。
实行责任追究制。项目经理为 责任人,分管领导具体负责,各班组长直接负责,其余人员一岗双责。全体管理人员必须把疫情的防控工作作为重要工作来抓,站在讲政治的高度,以对工人高度负责的态度,认真做好传染病防控工作,层层落实责任,做到防患于未然。对因工作不力、不负责任、措施不当造成工地传染病疫情扩散传播或对施工人员健康造成严重后果的,将按上级有关规定实行责任倒查,并追究相关人员的法律责任。
1、施工安全、技术交底培训记录表
施工安全、技术交底培训记录表
施工单位: 编号:
分部(分项)工程名称
日 期
接受交底班组名称
地 点
主持人
交底人签字
应参加交底人数
实际参加人数
缺席人数
交底内容
接受交底人员签名
2、环形贴壁脚手架系统验收记录表
机具(三角架系统)验收记录表
工程名称:
单位工程名称
验收日期
资料检查
序号
检查项目
要求(数量)
结果
备注
1
是否有材质单
角钢、扁铁、圆钢等
外观检查
1
焊缝高度
符合设计、方案及 规范要求
2
进场数量
与清单相符并满足施工需求
3
外观完整性
及缺陷
进场机具不应有明显破损,所有杆件及焊缝不应有裂缝
4
尺寸检查
杆件尺寸与设计及方案相符
5
螺栓检查
三角架安装使用螺栓规格为M20螺栓
系统检查
1
倒链
必须有试验记录
2
手拉葫芦
必须有试验记录
3
手扳葫芦
必须有试验记录
4
三角架铰点
杆件无裂纹;螺丝符合要求
5
杆件/螺栓
所有杆件相互间靠紧,螺栓拧紧
6
操作平台及围挡
围挡连接成一整体,网纲紧密连接;无空当;无孔洞;网内无杂物;安全网挂在三脚架头上;兜底安全网挂在吊栏挂钩上。平台封闭严密。
7
栏杆
栏杆插接牢固,防护钢丝绳拉紧
验收人员
工地负责人:
验收情况记录:由项目部安全员或其指派专人,每天对照验收表,对所有工器具进行详细检查,并形成安全台账。
3、顶部 层环形贴壁脚手架搭设构件的吊运计算:
3.1、起吊构件 重量计算:
环形贴壁脚手架由多截-100*10的热轧扁铁包箍与多个椅子型平台连接而成,其中每截扁铁包箍的 重量为15Kg左右、每个椅子型平台的 重量为25Kg左右,考虑小型工具组合本次验算取值50Kg。
3.2、卷扬机计算
卷扬机地锚计算
钢构起吊设备采用金利牌JM型电控卷扬机(执行标准GB/T1955-2002),相关技术参数:起重量0.5T, 提升速度10-12m/min,容绳量160米,钢丝绳直径Φ5mm-Φ9.3mm,电机功率3KW,本工程选用钢丝绳为Φ6mm钢丝绳。卷扬机地锚采用4根M14膨胀螺栓固定于复烤厂地面上,地面为混凝土结构,强度大于C25。M14膨胀螺栓抗剪极限值为10KN,不均匀系数取0.8,取安全系数为2。则:
四根膨胀螺栓抗剪极限值F抗=4×10×0.8/2=16KN。
JK0.5电动卷扬机牵引力计算:
电动卷扬机牵引力,可按下式计算:
S = 1020PHη/V
其中: S──作用于卷筒上钢丝绳的牵引力;
PH──电动机的功率,取 PH=3kW;
η──卷扬机传动机构总效率,取0.96;
V──钢丝绳速度,V=0.2m/s;
经计算得 S=1020×3×0.96/0.2=14688N=14.7KN<F抗=16KN。地锚满足要求。
3.3、起重钢丝绳及拔杆计算
本工程起重 重量为50kg,拔杆采用80×4.5钢管制作,顶部及底部焊接φ14圆钢吊环,起重钢丝绳选用φ6钢丝绳。
起重钢丝绳承载力验算
提升钢丝绳 工作拉力:
S=P/(nη)
其中 P - 提升荷载,P=1.5(Gd+Ge)=1.5×(0.15+0.5)=0.975kN;
Gd - 吊钩及钢丝绳自重,Gd=0.15kN;
Ge - 起重量,Ge=50×10/1000=0.5KN;
n - 承载钢丝绳分支数,n=1;
η - 滑轮组总效率,η=0.9。
S=0.975/(1×0.9)=1.08kN
选择6×19(a)钢丝绳,钢丝绳公称抗拉强度1570(纤维芯)MPa,直径6mm。
钢丝绳的容许拉力按照下式计算:
[Fg]=αfg/K
其中 fg ─ 钢丝绳的钢丝破断拉力总和,查表得fg=22.702kN;
α - 钢丝绳之间的荷载不均匀系数,α=0.8;
K - 钢丝绳使用安全系数,K=8.00。
得到:[Fg]=0.8×22.702/8=2.270kN>S=1.08kN
经计算,选此型号钢丝绳能够满足要求。
拔杆采用φ80×4.5钢管制作,长度为5m,工作时的 小倾斜角度为45°,计算按45°时进行计算,计算简图如下:
提升荷载设计值P =1.5×(0.15+0.5)=0.975kN
拔杆承受 弯矩M=0.975×2.3=2.24KN.m
钢管抗弯截面模量:W=19080mm3
拔杆抗弯强度验算:ρ=M/W=2.09*106/19080=109.5N/mm2<205N/mm2,满足要求。
3.4、顶部Φ20挂钩验算:
顶部挂钩点支撑:利用Φ20圆钢S形钢钩上端与顶部爬梯M24的预埋膨胀螺栓连接下端与1.5t葫芦(滑轮)连接。
S形钢钩抗拉直验算:
S形钢钩 承载力设计值P =0.975KN
S形钢钩弯曲半径按2.5D考虑,弯钩端头受力为 不利位置,则S形钢钩承受 弯矩M=0.975×0.1=0.098KN.m
S形钢钩抗拉直验算:ρ=M/W=0.098*106/785= 124.2N/mm2<210N/mm2,满足要求。
4、环形贴壁脚手架验算
4.1、环形贴壁脚手架使用荷载计算
①、脚手架自重标准值:该烟囱 外径为5.6米,根据烟囱平均外径大小及专用脚手架的构件形式经过计算本工程的脚手架自重约NG1k=1200Kg*10N/Kg=12KN;
②、施工活荷载1:NQ1k=施工人员每班6人×80Kg/人=480Kg*10N/Kg=4.8KN
③、施工活荷载2:NQ2k=施工过程中平台各种工、机具500Kg*10N/Kg=5KN
施工中脚手架的组合荷载计算:
N=1.3*12KN+1.5*(4.8KN+5KN)=30.3KN
4.2、本工程中脚手架荷载由12只手拉葫芦共同承担,所用手拉葫芦顶部钩挂点为烟囱筒壁中的螺纹圈筋,其 小的圈筋为Φ12mm的螺纹钢筋,其抗拉强度设计值为300N/mm2,抗拉承载力验算为:
f=300*113=33900N=33.9KN>30.3/12=2.53KN,Φ12mm的螺纹钢筋承载力满足要求。
4.3、手拉葫芦的承载力为1500Kg/只,共计12只,其施工承载力验算为:
f=1500Kg/只×12只*10N/Kg=18000Kg*10N/Kg=180000N=180KN>30.3KN符合要求。
根据计算本工程专用脚手架完全满足烟囱拆除施工的需要。

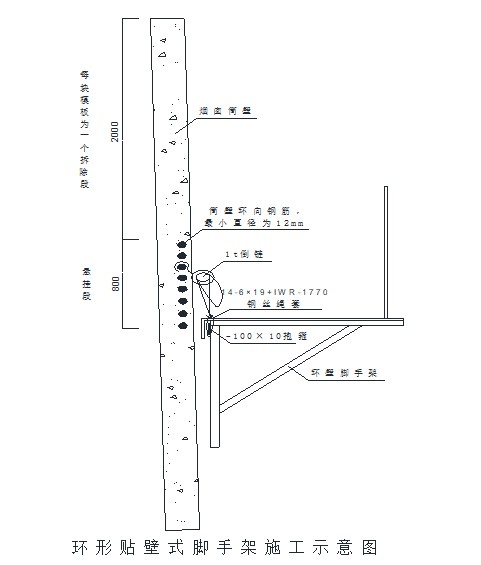

4.4、环形贴壁式脚手架施工示意图
说明:上图为示意图,除环向抱箍外,环壁脚手架沿圆周方向每3m为一个独立单元,上部相应配置一个1.5t倒链。不足3m时采用0.8m、0.4m、0.2m收分条进行连接,收分位置在爬梯处,其它位置不允许设置收分。

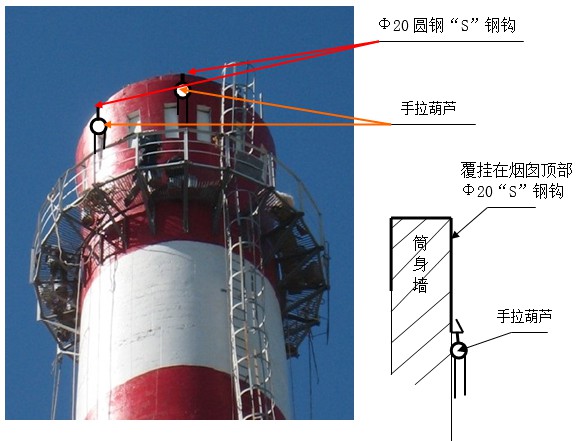

安全措施:每个倒链与筒壁钢筋挂钩处设置“T”型钩,采用A20圆钢制作,如右图:该挂钩挂在底部竖向开槽处。
在外部栏杆设置两道6-6×19+IWR-1770钢丝绳, 道设置在栏杆顶部,从顶部管中心穿过;第二道设置在栏杆底部,从钢筋立柱内侧穿过,每一个单元有一个拉结点,采用12#铁丝捆牢。

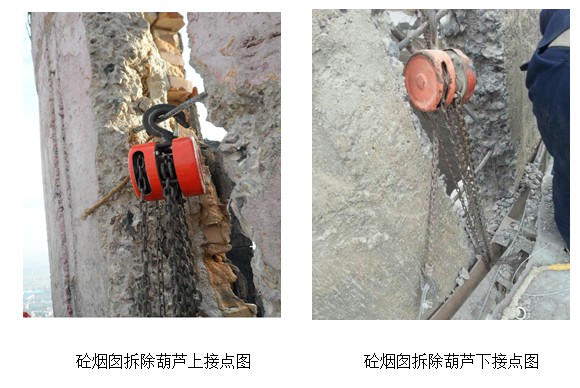

4.5、顶部环形贴壁脚手架葫芦安装图示:
4.6、施工中环形贴壁脚手架葫芦安装位置图示
5、悬挂绳验算
本工程操作工人悬挂绳主绳采用Φ20白棕绳、副绳采用Φ18白棕绳,由专业生产高空作业安全绳的厂家提供。Φ20白棕绳的容许承载力,可按下式计算:
[Fz] = Fz/K
其中: [Fz]──白棕绳(麻绳,下同)的容许拉力;
Fz ──白棕绳的破断拉力,取 Fz=16.00kN;
K ──白棕绳的安全系数,取 K=10。
经计算得 [Fz]=16.00/10=1.6kN。
施工人员的体重取0.80kN,考虑荷载组合为1.5*0.80kN=1.2kN,则白棕绳的容许承载力[Fz]=1.6kN>1.2kN,因此Φ20安全绳完全可以满足该施工人员的安全防护需要。
-
